Utah milletvekilleri jeotermal için güçlendirilmiş politika desteği çağrısında bulundu
Utah'taki jeotermal potansiyelin büyük bir kısmı henüz geliştirilmemiş olduğundan, yerel milletvekilleri ve endüstri liderleri federal izinlerin daha etkin bir şekilde verilmesi çağrısında bulunuyor.
ABD’de, Utah’taki birkaç parlamenter ve jeotermal geliştirici ve işletmeci temsilcisi, Cedar City, Utah’taki Doğal Kaynaklar Komitesi, Enerji ve Mineral Kaynakları Alt Komitesi tarafından düzenlenen bir denetim saha gezisi sırasında jeotermal geliştirme için hükümetin daha iyi destek sağlaması gerektiğini savundu. Uzun izin süreleri, gezideki değerlendirmelerin temel sorunu olmaya devam etti ve federal arazide geliştirme için izinlerin verilmesi muhtemelen 10 yıldan fazla sürdü.
İzinler jeotermal büyümeyi engelledi
Kaliforniya ve Nevada’nın ardından Utah, ABD’de en büyük kurulu jeotermal güç üretim kapasitesine sahip 3. eyalettir. Ancak ölçekler büyük ölçüde çarpıktır – Kaliforniya ve Nevada, ABD’nin kapasitesinin %90’ından fazlasını oluştururken, Utah yalnızca %3,2’sine katkıda bulunur.
Utah Cumhuriyetçi Temsilcisi Celeste Maloy, jeotermalin yeterince takdir edilmediğini ve yeterince kullanılmadığını ve jeotermal yatırım eksikliğinin fırsat ölçeğiyle uyuşmadığını savunuyor. Maloy, ABD İçişleri Bakanlığı’na jeotermal sondaj iznini işlemek için yalnızca 60 gün veren Jeotermal Enerji Fırsatı Yasası’nı önerdi.
Fervo Energy CEO’su Tim Latimer , uzun izin sürelerinin sıkıntılarını dile getirdi. “Bugün jeotermal kaynakların %90’ı federal olarak yönetilen arazilerde bulunuyor, ancak izin alma süreci eşdeğer rüzgar, güneş, petrol ve gaz projelerinden çok daha uzun olan on yıla kadar sürebilir. Bunun değişmesi gerekiyor.”
Ormat Technologies’de İş Geliştirme Başkan Yardımcısı olan Paul Thomsen, kurumlar arası çatışmaların uzun izinlerin neden olduğu gecikmelere daha da katkıda bulunduğunu ekledi . Örneğin, ABD Balık ve Yaban Hayatı Hizmetleri, belirli balık türlerini tehlikeye atabilecek jeotermal izinlerin verilmesinin ardından İçişleri Bakanlığı’nı dava açmakla tehdit etti. Thomsen, hızlandırılmış olsa bile jeotermal izinlerin hala çevresel olarak güvenli bir şekilde yapılabileceğinden emin olduğunu ekledi.
Genişleyen kiralama satışları ve iletim hatlarının eksikliği

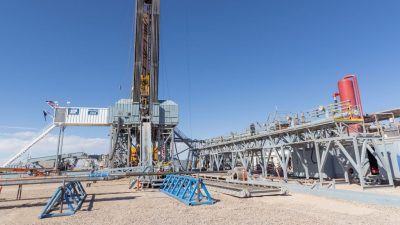

Utah’taki Beaver County, kaya gazı sondaj endüstrisinde geliştirilen teknolojileri kullanarak Gelişmiş Jeotermal Sistemler (EGS) kurmayı amaçlayan Fervo Cape projesinin ünlü yeridir. Şirket, Southern California Edison , Clean Power Alliance ve Shell Energy gibi Kaliforniya merkezli kamu hizmetleriyle projeden gelen güç için alıcıları güvence altına almada oldukça başarılı olmuştur,

İletim hatlarının yavaş inşası, federal düzenlemelerle de yüklenmiş olması, jeotermal enerji tesislerinin geliştirilmesi için bir zorluk olmuştur. Utah Enerji Geliştirme Ofisi müdür yardımcısı Jake Garfield, Wyoming’den güney Nevada’ya kadar uzun bir iletim hattının inşasına izin verilmesinin 16 yıl sürdüğünü anlattı.
Garfield, “Eğer iletimde bu tür gecikmeler görürsek, Utah’ın jeotermal potansiyelinin tam olarak kullanıldığını asla göremeyiz” diyerek sözlerini tamamladı.
Ayrıca Garfield, Arazi Yönetimi Bürosu’ndan (BLM) Utah’ta jeotermal kiralama için daha fazla arazi parçası sunmasını istedi. Garfield, BLM’nin son beş yılda Utah’ta 160.000 dönümden fazla araziyi inşa ettiğini, ancak aynı zaman diliminde Nevada’da 700.000 dönümden fazla araziyi de teklif ettiğini belirtti.
Utah’ta yakın zamanda gerçekleşen bir BLM jeotermal kiralama satışı, 14 parsel için 5,6 milyon ABD dolarının üzerinde yüksek teklif üretmeyi başardı. Utah’taki BLM kamu arazilerinde daha önceki herhangi bir jeotermal kiralama satışına kıyasla dönüm başına en fazla geliri üretme rekorunu kırdı ve eyaletteki jeotermal projelere daha fazla yatırımcı ilgisi olduğunu gösterdi.
Kaynak: ThinkGeoEnergy
