Fervo, 600 gün sonra Project Red jeotermal projesinin istikrarlı bir şekilde çalıştığını vurguladı
Fervo Energy'nin Nevada'daki Project Red projesi, 600 günden fazla süren operasyonların ardından, gelişmiş jeotermal sistemlerin optimizasyonuna yönelik değerli bilgiler sunuyor.
Fervo Energy tarafından yayınlanan yakın tarihli bir makale, Nevada’daki Project Red jeotermal projesinin 614 günlük işletme süresi boyunca elde edilen operasyonel parametreleri sunmaktadır. Sonuçlar, güç çıkışı ve üretim sıcaklıklarına dayalı olarak operasyonların uzun vadeli istikrarını vurgularken, enjeksiyon sıvılarının termal geri kazanımı ve yeniden yakalanması konusunda da bazı ilginç bilgiler sağlamaktadır.
2023 yılında faaliyete geçen Project Red, en uzun süredir çalışan gelişmiş jeotermal sistem (EGS) olarak öne çıkmaktadır. Bu nedenle, operasyonel veriler, EGS’nin uzun vadeli operasyonel performansını doğrulamada büyük değer taşımaktadır. Project Red için açılan kuyular, Blue Mountain jeotermal sahasında yer almakta olup, mevcut enerji üretim operasyonlarına entegre edilebilmektedir. Bu durum, Fervo’nun Utah’daki Cape Station projesinde EGS teknolojisinin kullanımını artırması açısından özellikle önemlidir.
Üretim miktarı istikrarlı, ancak mütevazı düzeyde.
Fervo, Project Red hakkında önemli bir uyarıda bulunuyor: Proje, EGS’nin uzun vadeli performansını öğrenmek için tasarlanmış bir platformdur. Bu nedenle, kuyular üretim optimizasyonu için tasarlanmamıştır. Veri toplama ve model kalibrasyonunu hızlandırmak için daha sık aralıklarla ve daha kısa yatay kuyular açılmıştır.
Veri toplama döneminde, yüzey tesisleri ve şebeke sorunlarından kaynaklanan ve EGS performansıyla ilgili olmayan birkaç uzun süreli kesinti dönemi yaşandığını da belirtmek önemlidir. Bu sadece 614 günlük operasyonun kesintisiz olmadığı anlamına gelir. Bu olaylar dışında, Project Red sistemi %98,4’lük bir çalışma süresiyle faaliyet göstermiştir.
Optimizasyona odaklanmamanın bu şekilde ortaya çıkması sonuçlarda açıkça görülüyor. 2023 yılında Fervo , EGS kuyu çiftinin (süperkritik ORC çevrimi varsayılarak) yüksek sıcaklıkta 63 L/s akış hızıyla 3,5 MW elektrik üretimine destek verebileceğini belirten bir teknik rapor yayınladı. Kararlı durum koşullarındaki parametreler biraz daha mütevazı olsa da, yine de kayda değer bir istikrar sergiliyor.
Sistem, tüm çalışma süresi boyunca ortalama 2,1 MW brüt güç çıkışı ve yaklaşık 1,4 MW ortalama net çıkış sağladı; ortalama üretim sıcaklığı 347 °F (175 °C) ve sirkülasyon hızı yaklaşık 36 kg/s idi. Güç çıkışı, çalışma boyunca istikrarlı ve öngörülebilir kaldı.
Sıcaklık ve termal geri kazanım
Ölçülen akış sıcaklığı verileri, 500 günden fazla sabit sıcaklıkta üretim yapıldığını göstermektedir. Üretim sıcaklığı 175 °C’de, enjeksiyon sıcaklığı ise yaklaşık 75 °C’de sabit tutulmuştur. Son zamanlarda, rezervuar modelleri tarafından öngörülen termal düşüşün başlangıcıyla tutarlı olarak, yaklaşık 2,5 °F (~1,4 °C) hafif bir sıcaklık düşüşü yaşanmıştır.
Ayrıca, kararlı durum operasyonları sırasında yaklaşık %70’lik geri kazanım oranları gözlemlenmiştir. Bu değerler gözlem süresi boyunca büyük ölçüde dalgalanmıştır. Bu davranış, formasyon içinde geçici olarak sıvı depolanmasının ve basınç desteği sağlamasının bir göstergesi olarak yorumlanmıştır. Geri kazanım oranı nispeten düşüktür, ancak dolaşım devam ettikçe ve rezervuar daha fazla basınçlandıkça iyileşmesi beklenmektedir.
Uzun vadeli üretim verileri, sistemin uyarılmış rezervuar hacmi içindeki ilk ısı hesaplamalarına dayanarak yaklaşık %20’lik bir termal geri kazanım faktörüne ulaştığını göstermektedir. Bu oran, ABD Enerji Bakanlığı ve USGS tarafından belirlenen kıyaslama değerlerinin zaten üzerindedir. Üretim devam ettikçe bu rakamın daha da artması beklenmektedir.
Ticari uygulamaya yönelik dersler
Proje Red’in çıktı rakamları, Fervo’nun ticari ölçekli EGS projelerinden beklediği sonuçları temsil etmeyi amaçlamamaktadır. Bununla birlikte, Proje Red’den elde edilen bilgiler, gelecekteki EGS uygulamalarının optimize edilmesinde çok önemli olacaktır. Zaten iyileştirme için açık yollar mevcuttur: daha yüksek rezervuar sıcaklıkları, daha uzun yatay kuyular, optimize edilmiş kuyu aralıkları ve artırılmış kırık bağlantısı.

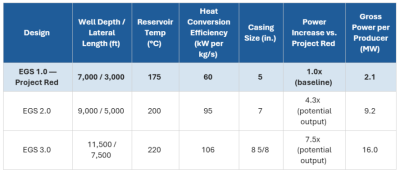

Cape Station da dahil olmak üzere Fervo’nun yeni nesil EGS projeleri, doğrudan Project Red verilerinden elde edilen bilgilere dayalı önemli tasarım iyileştirmelerini içermektedir. Aşağıdaki tabloda özetlendiği gibi, Project Red’in EGS 1.0 tasarımından EGS 3.0 tasarımına geçiş, kuyu başına üretimi 2 MW’tan yaklaşık 16 MW’a çıkaracaktır.

Bu sunumdan çıkarılacak önemli bir sonuç, rezervuar davranışının ve model kalibrasyonunun mutlak çıktı rakamlarından daha önemli olduğudur. Modellerin doğrulanması, gelecekteki tasarım yinelemeleri için hayati önem taşıyacak ve bu durum yakında Utah’daki Cape Station sahasında gerçek dünya koşullarında gösterilebilir.
Kaynak: ThinkGeoEnergy
